ОВК
В данном примере были разработаны сметы по следующим разделам:

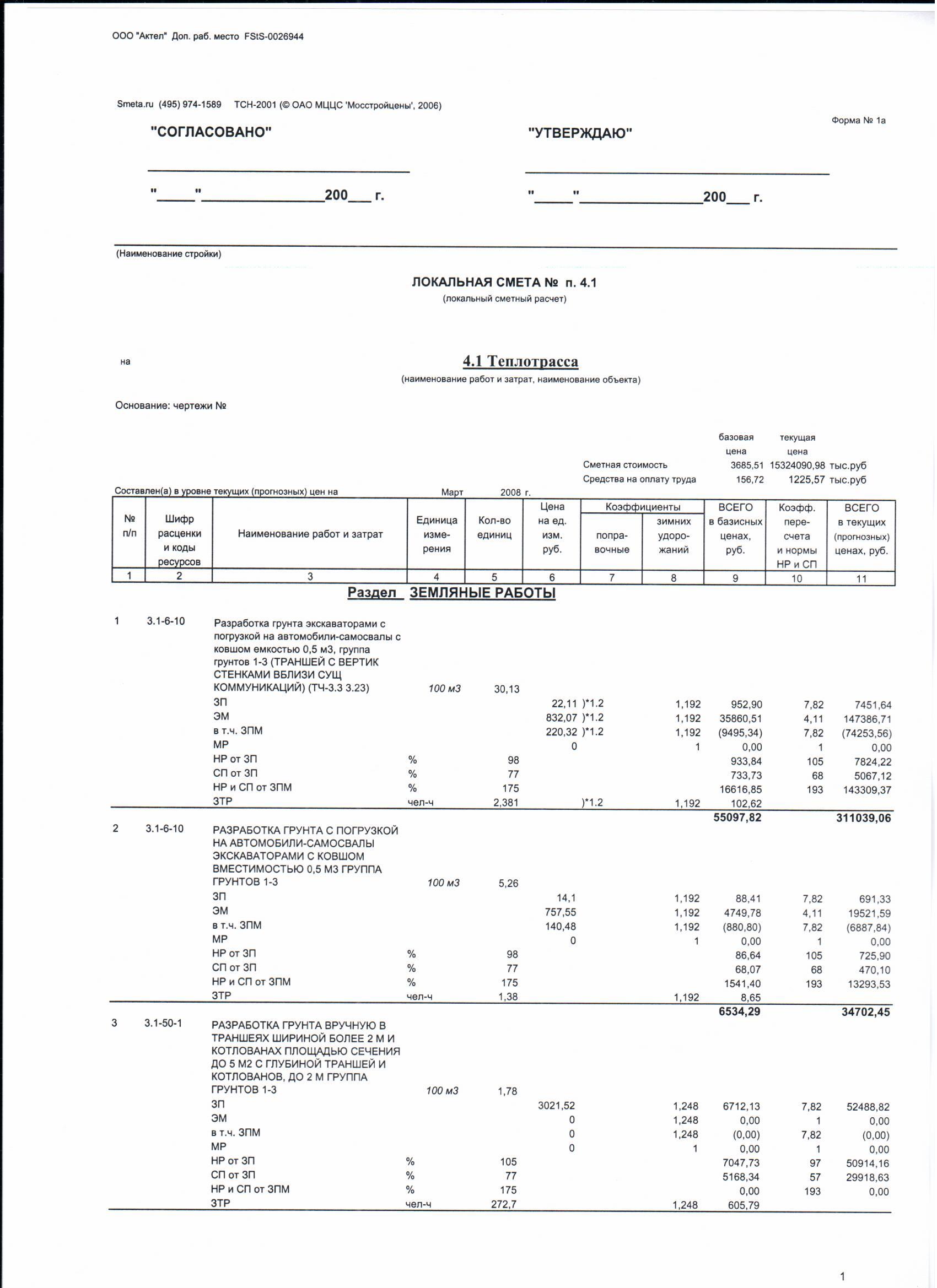

1. Телпотрасса.

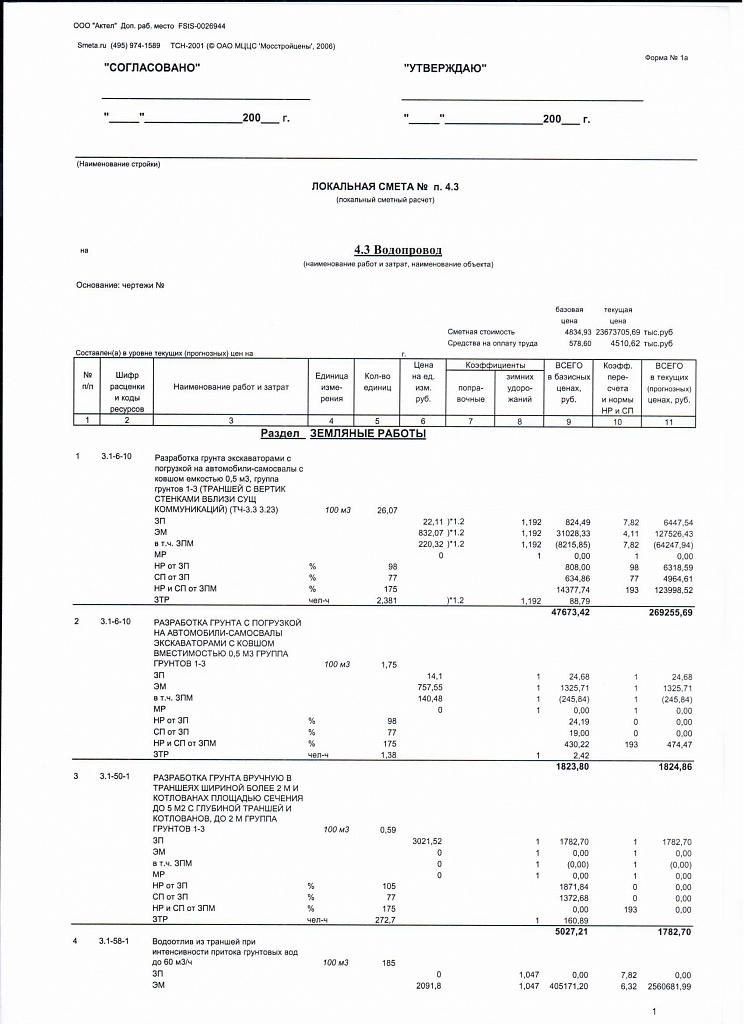

2. Водопровод.

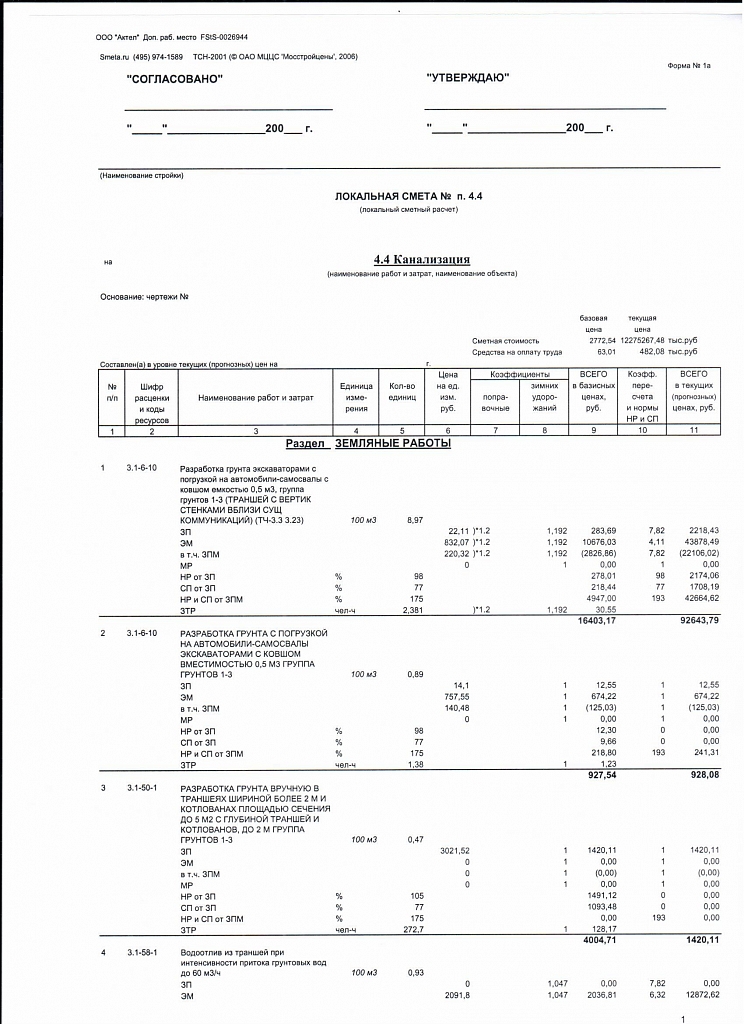

3. Канализация.
4. Ливневая Канализация.
Рабочий проект был предоставлен техническим заказчиком Техстрой. Составление смет на инженерные коммуникации велась в 2 этапа, сначала на стадии Проект, а затем на стадии Рабочая Документация.
В данном случае срок по составлению смет составил порядка двух недель.
Применен был программный комплекс smeta.ru.
